Variables
Descripción
¿Qué calcula esta fórmula?

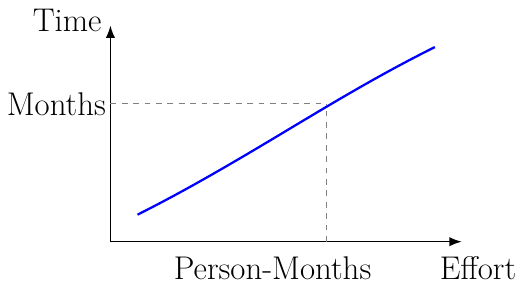

El Tiempo de Desarrollo COCOMO estima la duración calendario necesaria para completar un proyecto de software a partir del esfuerzo estimado.
En el modelo COCOMO Básico, el tiempo de desarrollo se calcula a partir del esfuerzo y no directamente del tamaño del proyecto.
Esta relación refleja que aumentar el personal no reduce proporcionalmente la duración total del proyecto.
Cuándo se utiliza
Se utiliza para:
- estimar cronogramas de proyectos,
- planificar liberaciones de software,
- evaluar estrategias de asignación de personal,
- preparar propuestas técnicas,
- pronosticar fechas de entrega.
Ejemplo
Suponga un proyecto de software con:
E = 145.3 persona-mes
Utilizando los coeficientes COCOMO Básico para proyectos Organic:
c = 2.5
d = 0.38
Fórmula:
Tdev = c(E)^d
Sustitución:
Tdev = 2.5(145.3)^0.38
Tdev = 16.6 meses
Resultado:
Tiempo de Desarrollo Estimado = 16.6 meses
Aplicaciones
- Planificación de proyectos de software
- Estimación de cronogramas
- Planificación de recursos
- Gestión de liberaciones
- Economía de ingeniería de software
Nota
El Tiempo de Desarrollo COCOMO es un modelo empírico de planificación derivado de datos históricos de proyectos. Diferentes categorías de proyectos utilizan distintos valores de c y d. La duración real puede variar debido a restricciones de personal, complejidad del proyecto, tecnologías utilizadas, experiencia del equipo y factores organizacionales.
